OSSERVATORIO ECOLOGICO BRIANZA
|
|
|
|
|
 |
|
Varedo
|
Varedo home |
|
|
|
BANDO
REGIONALE INFRASTRUTTURE VERDI A RILEVANZA
ECOLOGICA E DI INCREMENTO DELLA NATURALITÀ.
"CASCINA VALERA:
IMPLEMENTAZIONE DELLE CONNESSIONI ECOLOGICHE"
|
|
|
|
|
|
Inizio lavori fine ottobre 2022
|
|
|
|
Fine lavori aprile 2023
|
|
|
|
MANUTENZIONE
Nei primi tre anni, annualmente sono previsti:
|
|
|
|
 |
|
|

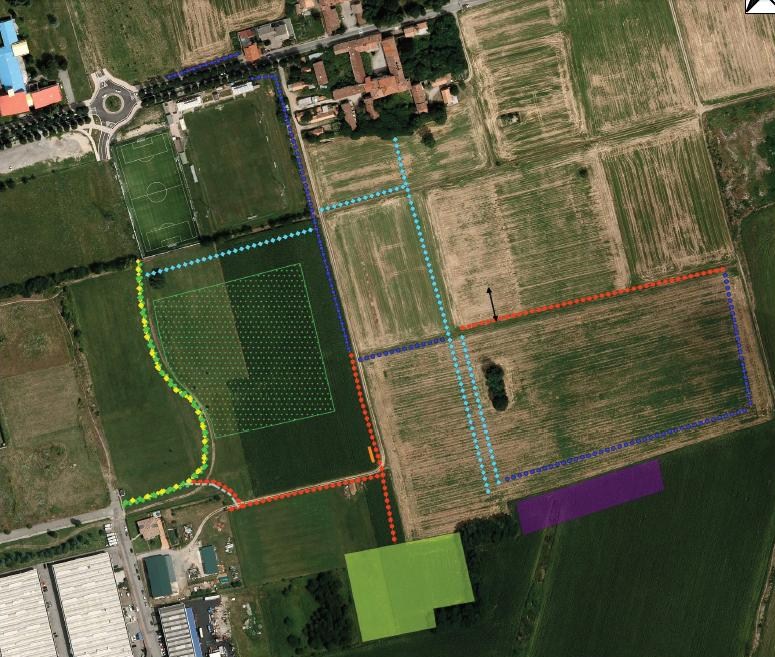

Progetto |
|
|
|
|
|
|
|
|
|
|
|
|

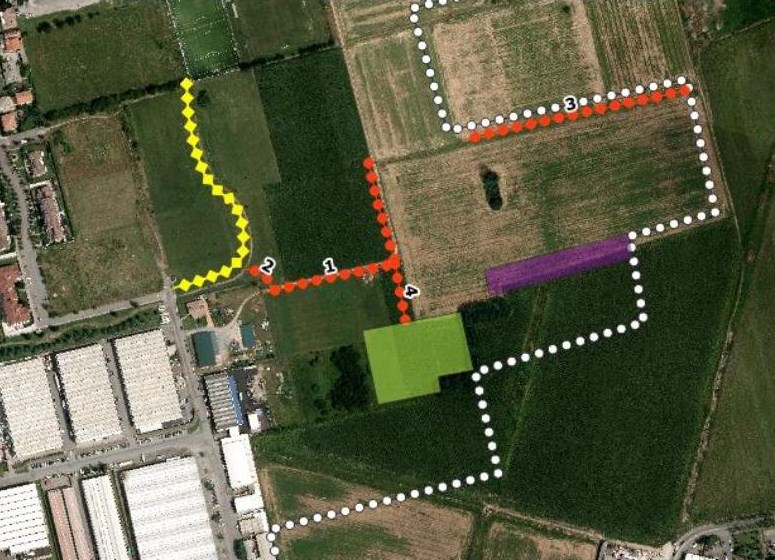

Dettaglio opere progetto Cascina Valera |
|
|
|
|
|
01 Siepe trifilare 262 mt
|
|
|
|
in attesa settembre 2022
|
|
|
|
02 Siepe trifilare 55 mt
|
|
|
|
in attesa settembre 2022
|
|
|
|
03 Siepe trifilare 248 mt
|
|
|
|
in attesa settembre 2022
|
|
|
|
04 Siepe
trifilare
64 mt
|
|
|
|
in attesa settembre 2022
|
|
|
|
05 Filare misto 290 mt
|
|
|
|
in attesa settembre 2022
|
|
|
|
06 Nuovo bosco 4500 mq
|
|
|
|
in attesa settembre 2022
|
|
|
|
07 Prato stabile 8380 mq
|
|
|
|
in attesa settembre 2022
|
|
|
|
|
|
|
|
|
|
|
|

apparati
|
|
|
|
|
|

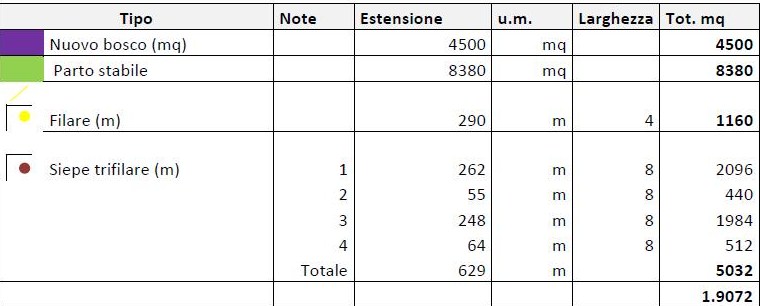

DESCRIZIONE DEGL'INTERVENTI |
|
|
|
 |
|
|
|
|
 |
|
|
|
|
|
|
|
|
|
CONNESSIONI ECOLOGICHE |
|
|
|
 |
|
|
|
|
|
 |
|
|
|
|
|
|
|
|
|
|
|
|
|
- 2 sfalci all’anno nel rimboschimento e in prossimità delle piantine
della siepe per ridurre la competizione idrica e il rischio che le
piantine siano avvolte da rampicanti (es. Convolvulus). Tra le file è
possibile operare con trattore mentre nella fila in prossimità delle
piante è necessario agire con decespugliatore spalleggiato. Non si
prevedono sfalci in prossimità delle piante d’alto fusto messe a dimora
a pronto effetto;
|
|
|
|
- 1 sfalcio l’anno delle superfici a prato nella seconda metà di agosto
per lasciar completare tutte le fioriture e nel contempo evitare che
attecchiscano specie arboree (per lo più alloctone) di invasione;
|
|
|
|
- 3 interventi all’anno di irrigazione di soccorso su tutte le piante,
comprese quelle a pronto effetto, alla bisogna in funzione
dell’andamento stagionale.
|
|
|
|
- Le piante messe a dimora devono essere garantite per capitolato da 1
anno di garanzia di attecchimento, quindi la sostituzione di eventuali
fallanze saranno a carico della ditta appaltatrice. Nel secondo e terzo
anno dopo il termine dei lavori principali sono computati risarcimenti
di fallanze nell’ordine dell’8% e del 5% rispettivamente.
|
|
|
|
|
|
|
|
|
|
|
|

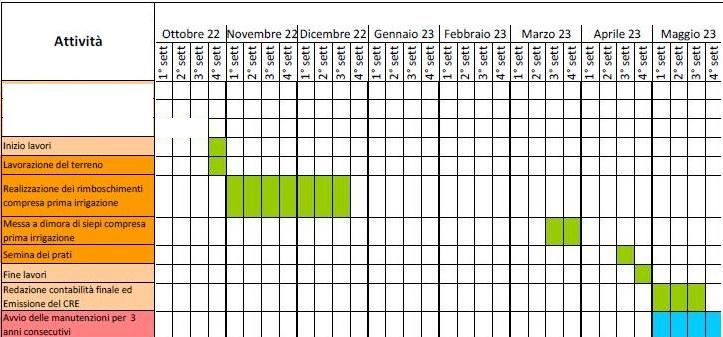

CRONOPROGRAMMA |
|
|
|
|
|
 |
|
|
|
|
|
|
|
|
|
|
|
